Combien de temps pour rénover une cuisine : délais réalistes par phase

Combien de temps pour rénover une cuisine : délais réalistes par phase

Beaucoup de propriétaires qui envisagent de moderniser leur espace de préparation des repas se demandent précisément combien de temps pour rénover une cuisine. La réponse n’est jamais fixe : elle dépend de la surface, du niveau de transformation souhaité, des matériaux choisis et de la coordination entre les différents corps de métier. Pour une rénovation complète classique, les travaux sur site durent généralement entre trois et six semaines une fois le chantier lancé. La phase de conception et de commande des éléments ajoute souvent deux à six semaines supplémentaires avant le début effectif des interventions. Voici un découpage concret des durées observées sur le terrain pour anticiper au mieux son planning.

Les principaux facteurs qui font varier la durée

La taille de la pièce joue un rôle direct. Une petite cuisine de 6 à 8 m² se transforme plus vite qu’un espace ouvert de 15 m² avec îlot central. Les modifications de disposition coûtent du temps : déplacer l’évier ou la plaque de cuisson implique souvent des travaux de plomberie et d’électricité supplémentaires. Les éléments sur mesure ou les plans de travail en quartz nécessitent des mesures précises puis une fabrication qui peut prendre une à trois semaines. Les livraisons de meubles ou d’électroménagers constituent le point de blocage le plus fréquent quand elles ne sont pas anticipées. Enfin, les démarches administratives (autorisations pour modification de réseaux ou ouverture de cloison) rallongent le calendrier quand elles sont oubliées en amont.

Lire aussi :  Aide pour rénover une salle de bain : le guide complet pour mener à bien votre projet

Les phases successives et leur durée moyenne

Une rénovation suit un ordre logique qui évite les allers-retours inutiles. Chaque étape s’enchaîne sur la précédente, même si certains corps de métier peuvent parfois travailler en parallèle sur de petits chantiers.

Phase Durée moyenne Points clés à retenir
Conception, choix et commandes 2 à 6 semaines Plans, devis, sélection des matériaux et réservation des artisans. C’est la phase la plus variable.
Démolition et évacuation 2 à 5 jours Démontage des anciens meubles, protection des sols adjacents et évacuation des gravats.
Travaux techniques (électricité, plomberie, ventilation, gaz) 1 à 2 semaines Mise aux normes, nouveaux circuits, déplacements de points d’eau ou de gaz. Souvent la phase la plus salissante.
Sols et murs (carrelage, peinture, revêtements) 3 à 7 jours Pose du nouveau sol, faïence ou peinture après séchage des réseaux.
Installation des meubles et rangements 3 à 5 jours Montage des caissons, fixation des façades et ajustements.
Plan de travail 1 à 3 semaines Prise de mesures définitives, fabrication et pose. C’est souvent l’étape la plus longue après les réseaux.
Branchements électroménagers et finitions finales 2 à 4 jours Installation des appareils, joints silicone, nettoyage et tests de fonctionnement.

Exemple de chronologie pour une rénovation complète sans changement de disposition

Sur un projet standard de 10 m² avec nouveaux meubles, nouveau sol et remise aux normes des réseaux : la démolition prend trois jours, les réseaux une semaine et demie, les sols et murs quatre jours, les meubles quatre jours et le plan de travail deux semaines (dont une grande partie en fabrication externe). L’ensemble des interventions sur place se termine en quatre à cinq semaines si tout arrive à temps.

Lire aussi :  Façade maison terracotta : idées et conseils pour un extérieur chaleureux

Durées selon le type de projet

Une simple mise à jour (changement de façades, poignées, peinture et crédence) s’achève souvent en une à deux semaines. Une rénovation partielle qui remplace meubles, plan de travail et électroménagers sans toucher aux réseaux dure deux à quatre semaines. Une transformation complète avec maintien de la disposition actuelle demande quatre à six semaines de chantier. Quand on modifie l’implantation (création d’îlot, déplacement d’évier, ouverture sur salon), il faut compter six à huit semaines, parfois plus si des murs porteurs ou des autorisations interviennent.

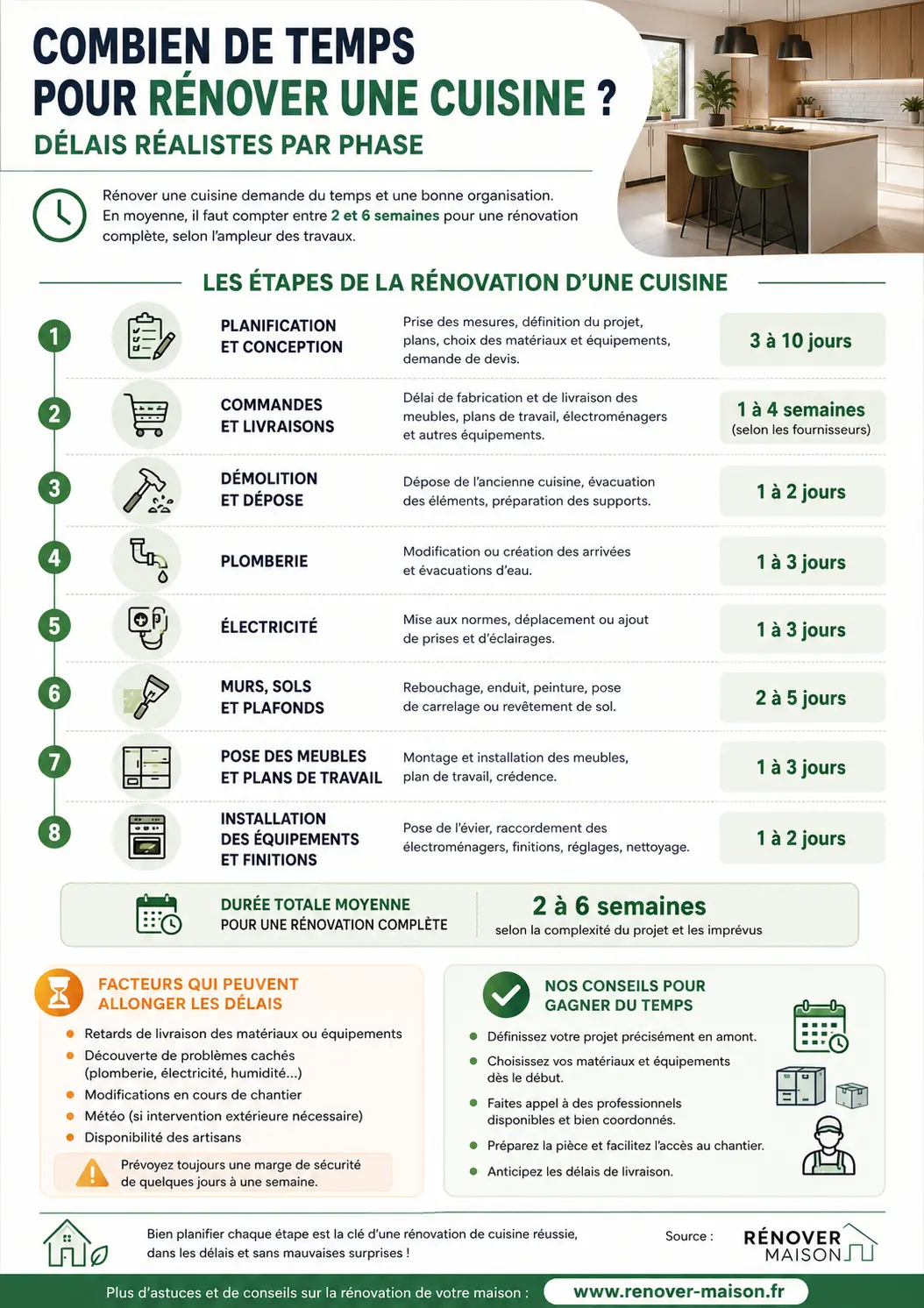

Combien de temps pour rénover une cuisine - infographie
Combien de temps pour rénover une cuisine – infographie

Comment limiter les retards les plus courants

  • Commander très tôt les éléments longs à fabriquer (plans de travail, meubles sur mesure, certains électroménagers) et demander des dates de livraison fermes par écrit.
  • Choisir un seul interlocuteur (maître d’œuvre ou entreprise générale) qui coordonne tous les artisans pour éviter les trous dans le planning.
  • Préparer un coin cuisine temporaire (plaque de cuisson portable, micro-ondes, évier de buanderie) dès le début des travaux.
  • Vérifier les autorisations municipales avant toute démolition ou modification de réseaux.
  • Laisser une marge de quelques jours dans le calendrier global pour absorber les petits imprévus inévitables (découverte de câbles anciens, ajustements de mesures).

Impact sur la vie quotidienne et astuces pratiques

Pendant les travaux, la cuisine devient généralement inutilisable pendant deux à quatre semaines selon l’ampleur. Beaucoup de familles optent pour des repas simples ou des livraisons pendant cette période. Protéger les pièces adjacentes avec des bâches épaisses et des protections de sol réduit le temps de nettoyage final. Quand les travaux concernent un appartement, il faut aussi penser aux voisins pour les bruits et les horaires autorisés par le règlement de copropriété.

Lire aussi :  Rénover un appartement ancien : étapes, coûts et conseils pratiques

Les projets les mieux anticipés terminent dans les délais annoncés. Ceux qui démarrent sans planning précis ni commandes fermes accumulent facilement deux à trois semaines de retard. La clé reste la préparation en amont : plus les choix sont figés et les livraisons sécurisées avant le premier coup de marteau, plus le chantier avance de façon fluide.

Pour résumer, combien de temps pour rénover une cuisine se mesure en semaines de chantier (3 à 6 en moyenne) plus le temps de préparation en amont. Chaque projet reste unique, mais ce découpage par phase permet d’établir un calendrier réaliste et d’éviter les mauvaises surprises une fois les travaux lancés.
